Gravbrøtfoss kraftverk. Erfaringer fra utbygging av kraftverk i egen regi Jørgen Gravbrøt Daglig leder Gravbrøtfoss Kraft AS. Hovedtall. Produksjon: 10 Gwh pr år Kostnad: 27,5 mil.kr Installasjon:2.1 Mw 13 grunneiere organisert i Gravbrøtfoss Kraft A/S Produksjonstart 6 juni 2009.
E N D

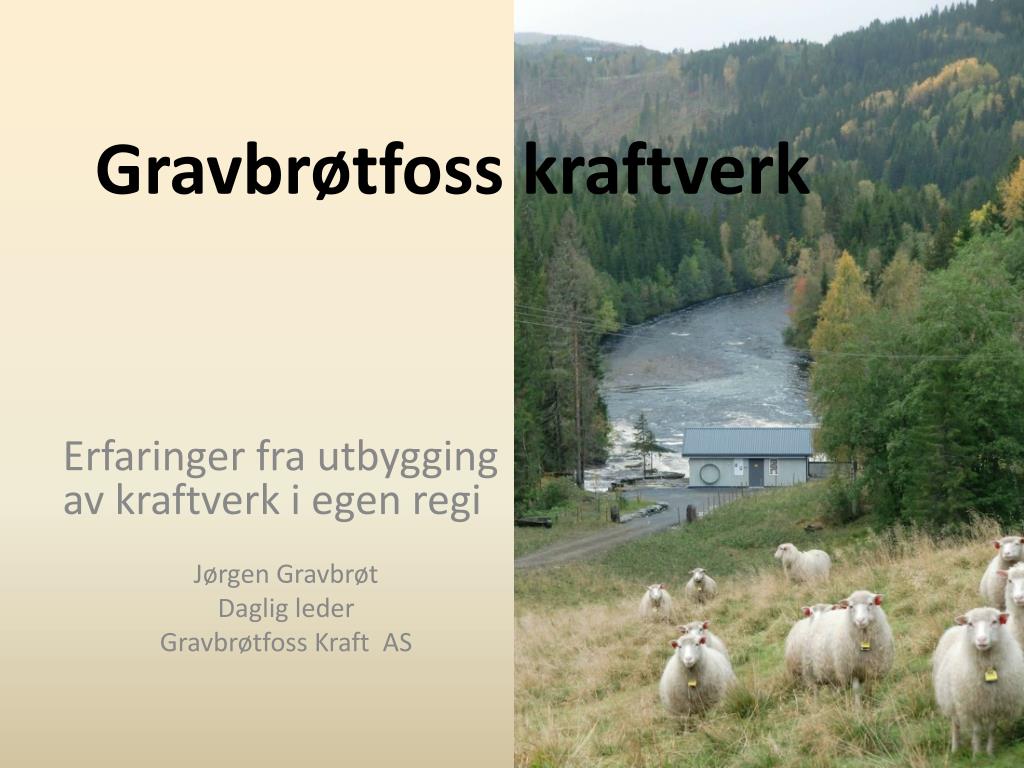

Gravbrøtfoss kraftverk Erfaringer fra utbygging av kraftverk i egen regi Jørgen Gravbrøt Daglig leder Gravbrøtfoss Kraft AS

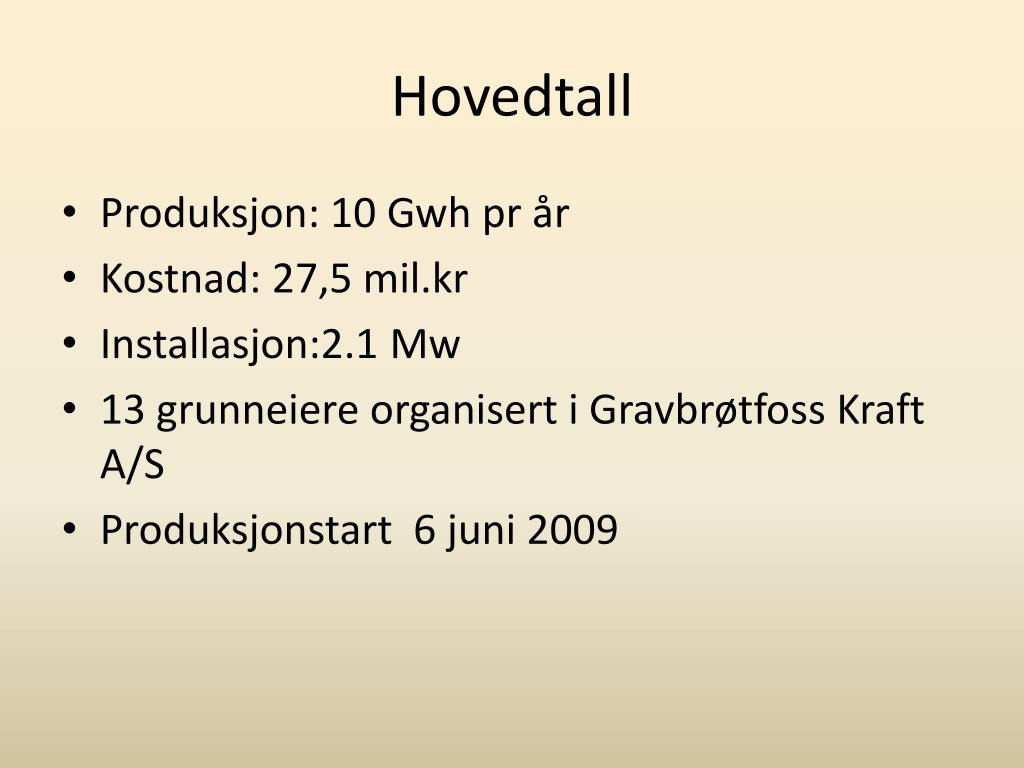

Hovedtall • Produksjon: 10 Gwh pr år • Kostnad: 27,5 mil.kr • Installasjon:2.1 Mw • 13 grunneiere organisert i Gravbrøtfoss Kraft A/S • Produksjonstart 6 juni 2009

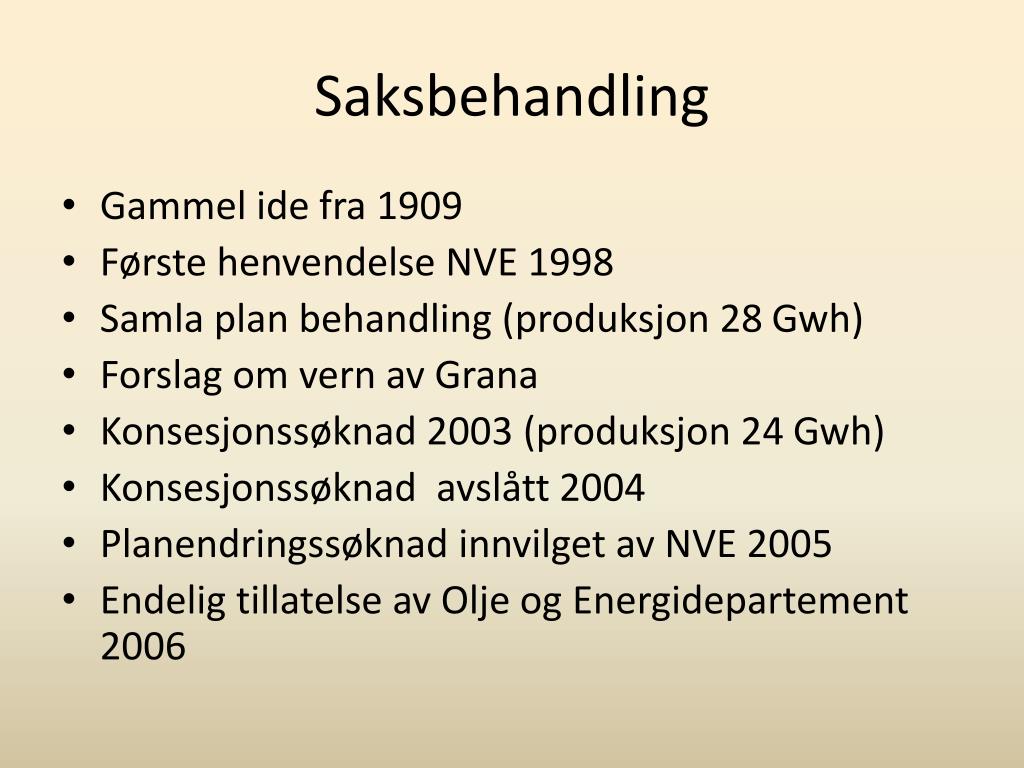

Saksbehandling • Gammel ide fra 1909 • Første henvendelse NVE 1998 • Samla plan behandling (produksjon 28 Gwh) • Forslag om vern av Grana • Konsesjonssøknad 2003 (produksjon 24 Gwh) • Konsesjonssøknad avslått 2004 • Planendringssøknad innvilget av NVE 2005 • Endelig tillatelse av Olje og Energidepartement 2006

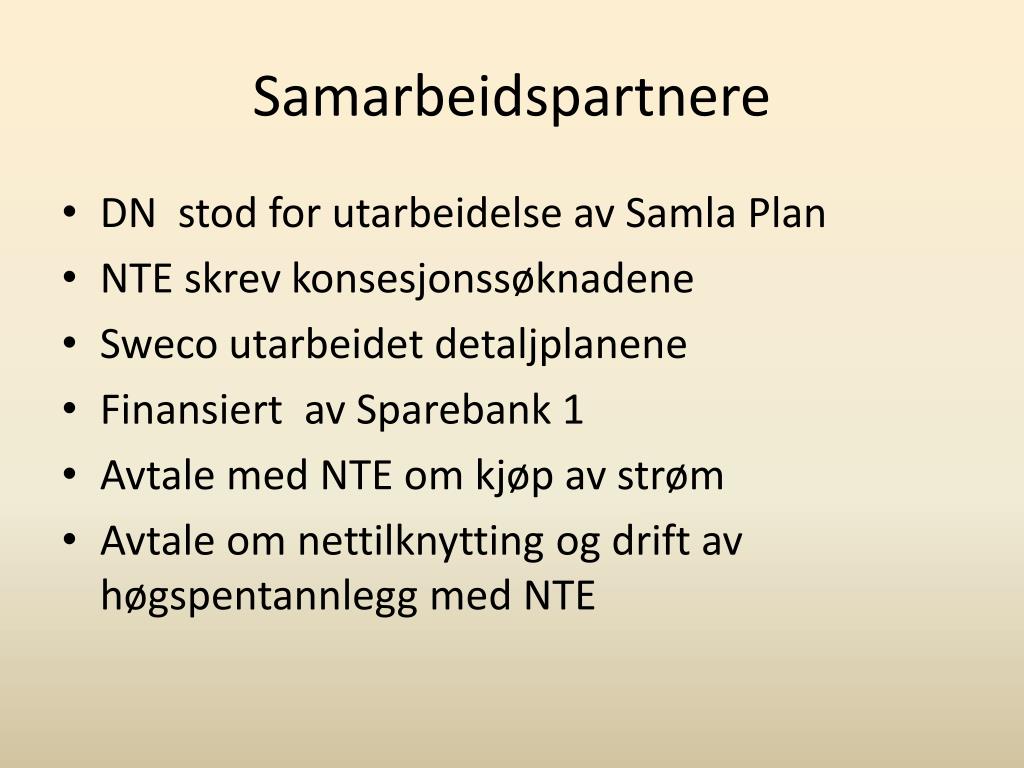

Samarbeidspartnere • DN stod for utarbeidelse av Samla Plan • NTE skrev konsesjonssøknadene • Sweco utarbeidet detaljplanene • Finansiert av Sparebank 1 • Avtale med NTE om kjøp av strøm • Avtale om nettilknytting og drift av høgspentannlegg med NTE

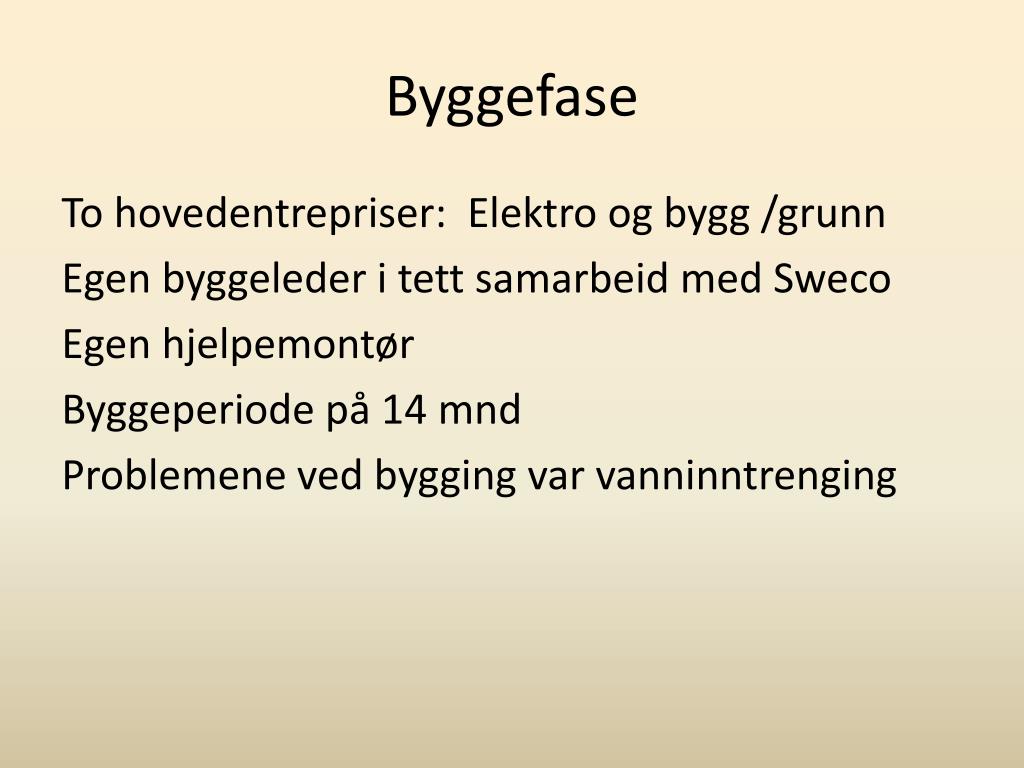

Byggefase To hovedentrepriser: Elektro og bygg /grunn Egen byggeleder i tett samarbeid med Sweco Egen hjelpemontør Byggeperiode på 14 mnd Problemene ved bygging var vanninntrenging
Driftsfase • Vi er tre personer som deler vakttordning • Teknisk sett går kraftverket meget bra • De få problemene vi har er først og fremst knyttet til inntak: lauv på inntaksrist og noen få ganger ising

KONKLUSJON • Frustrerende lang behandlingstid • Mye arbeid med tinglysing av dokumenter • Godt samarbeid med kommune, NTE og Sweco • Byggingen gikk rimelig bra • Driften går meget bra • Vi angrer ikke at vi bygget selv
