An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

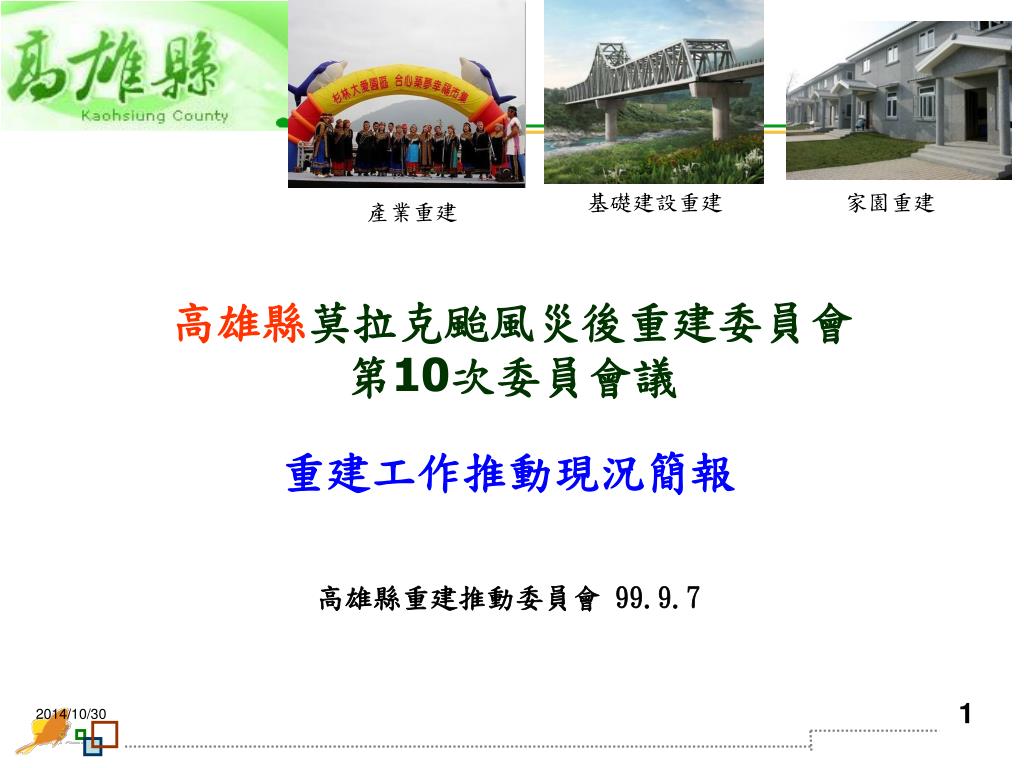

  1. 基礎建設重建 家園重建 產業重建 高雄縣莫拉克颱風災後重建委員會 第10次委員會議 重建工作推動現況簡報 高雄縣重建推動委員會 99.9.7 1 2014/10/30

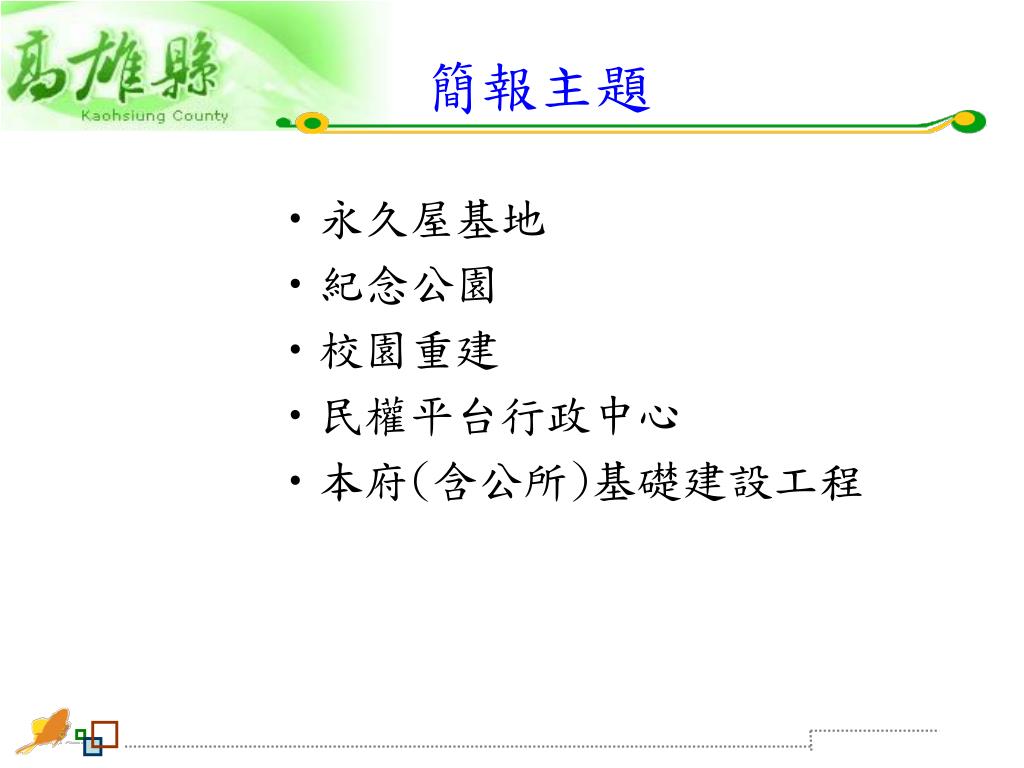

  2. 簡報主題 • 永久屋基地 • 紀念公園 • 校園重建 • 民權平台行政中心 • 本府(含公所)基礎建設工程

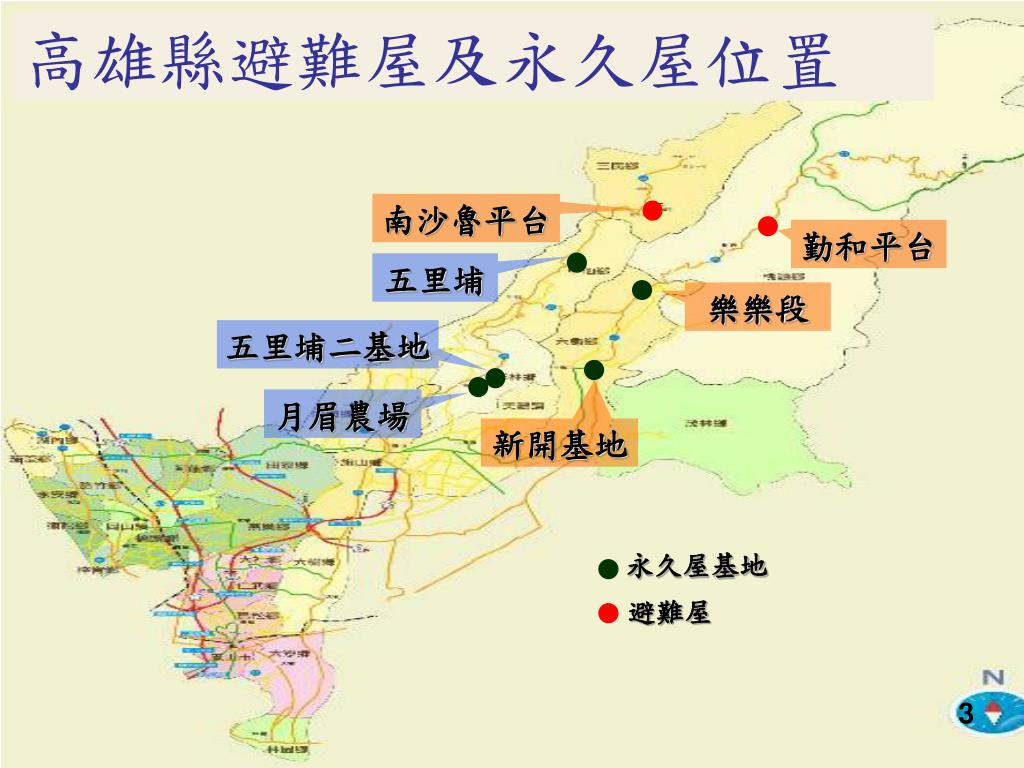

  3. 高雄縣避難屋及永久屋位置 南沙魯平台 勤和平台 五里埔 樂樂段 五里埔二基地 月眉農場 新開基地 永久屋基地 避難屋

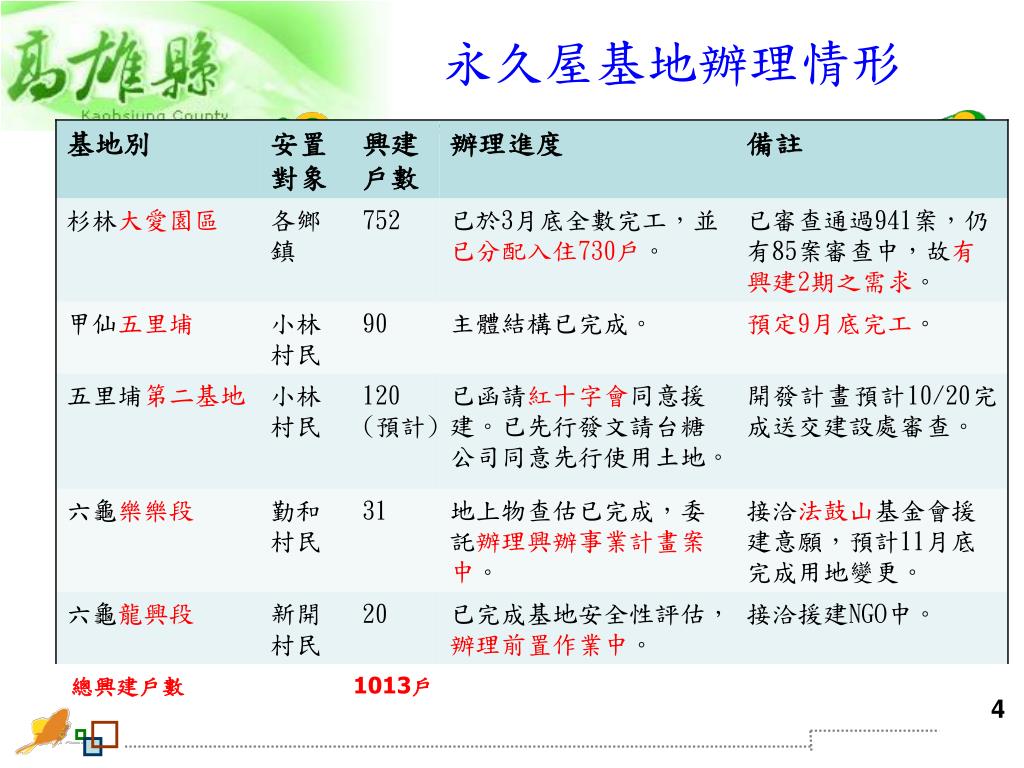

  4. 永久屋基地辦理情形 總興建戶數 1013戶

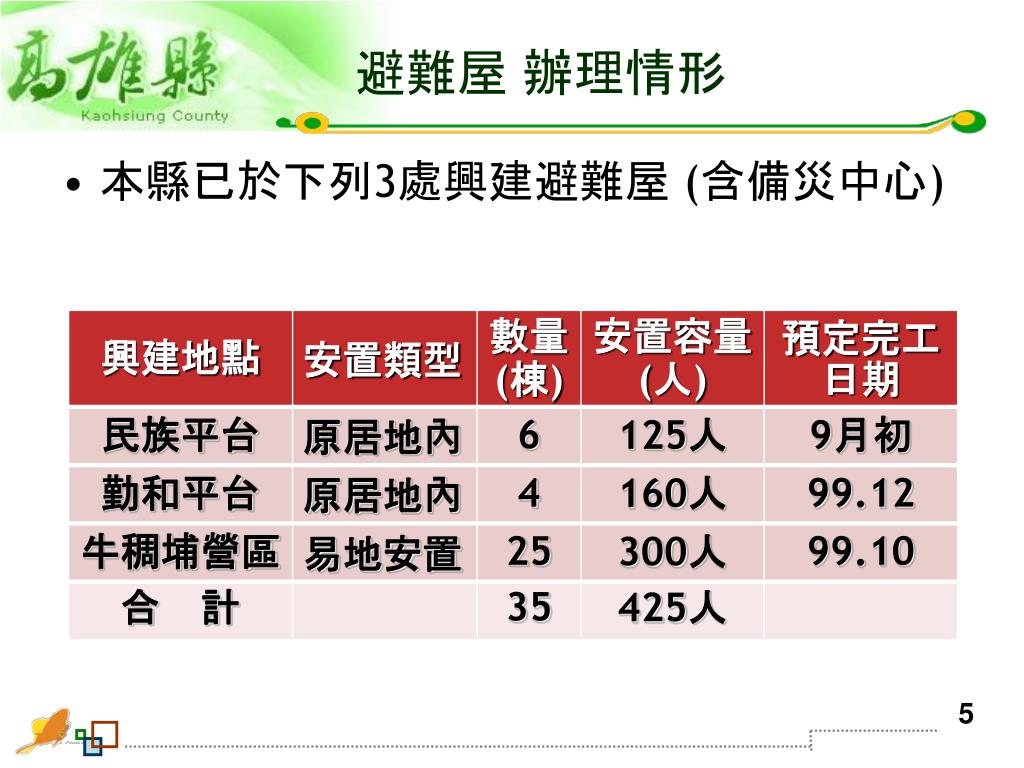

  5. 避難屋 辦理情形 • 本縣已於下列3處興建避難屋 (含備災中心)

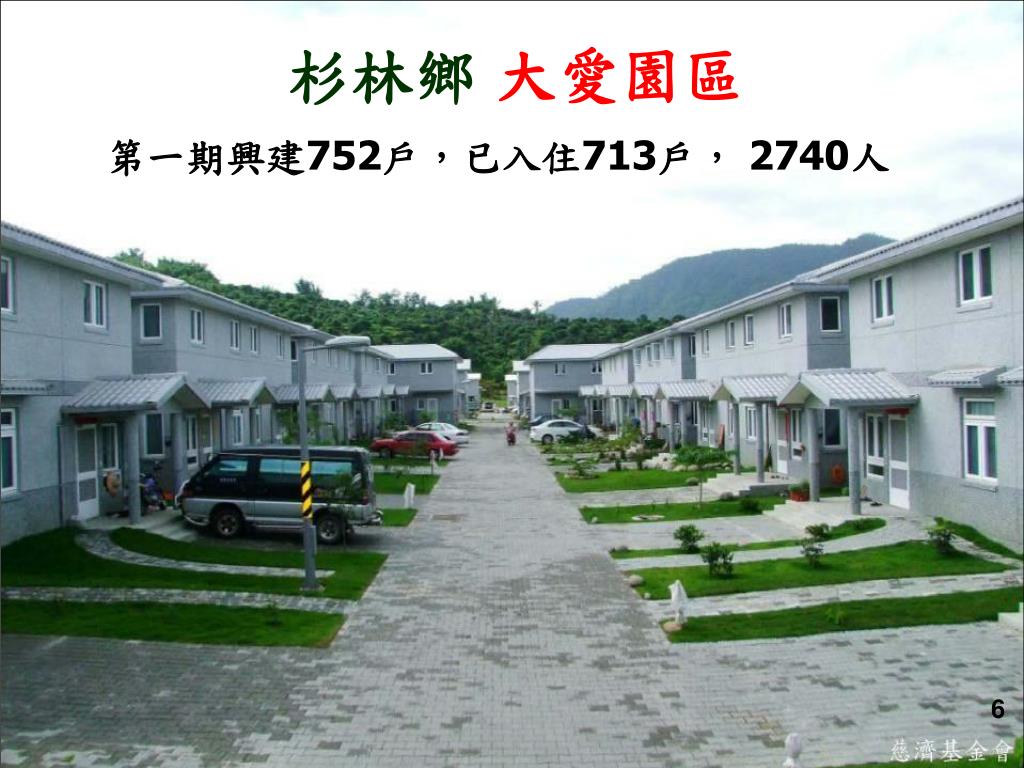

  6. 杉林鄉 大愛園區 第一期興建752戶,已入住713戶, 2740人

  7. 杉林大愛園區-第二期永久屋需求統計

  8. 大愛園區與永齡有機農場 大愛園區 - 規劃設置商店街,配合「真情巴士」帶來遊客人 潮, 創造就業機會、提高收入 - 結合工藝匠師與藝師培訓發展,以藝術家駐村計畫以及重點部落示範點計畫導入原住民公共藝術發展 永齡有機農場 - 第1期溫室興建64棟,已搭建完成32棟,溫室搭建工程係由員工自行搭建,以培訓專業技能 - 第1批農作物已收成,產量約1.7公噸,除捐贈高雄縣弱勢團體620kg外,餘已由鴻海員工全數認購,農場 已於8/12開始供應出貨 - 目前進用人員104人,以大愛村、小林村居民及災民 為優先

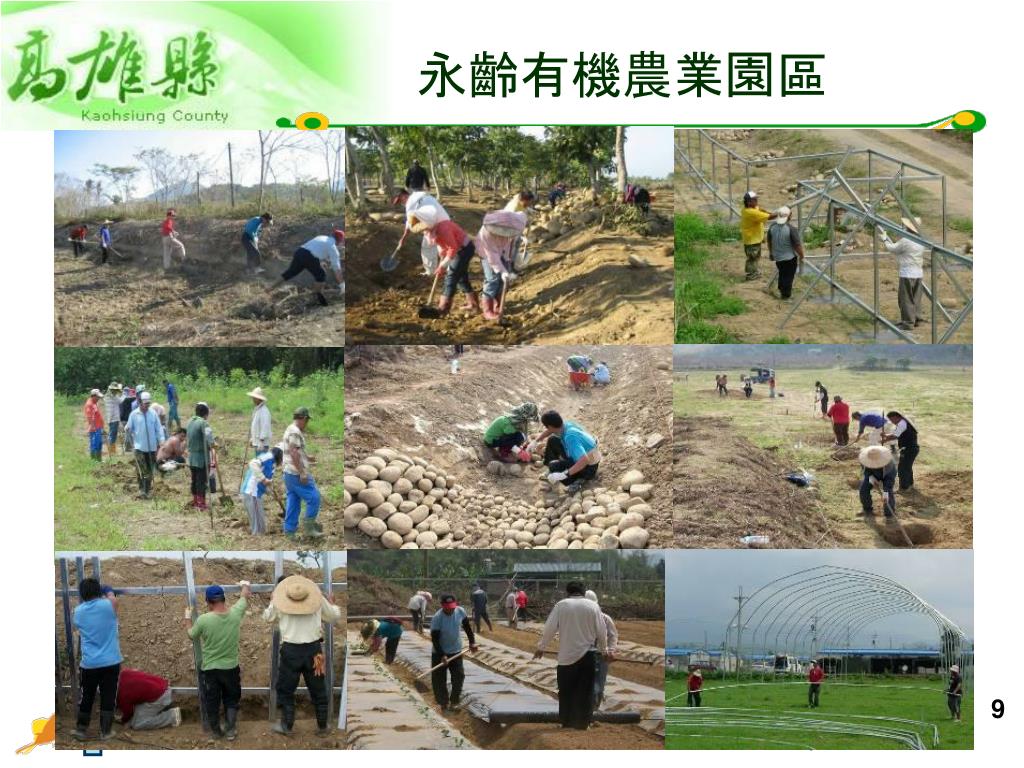

  9. 永齡有機農業園區

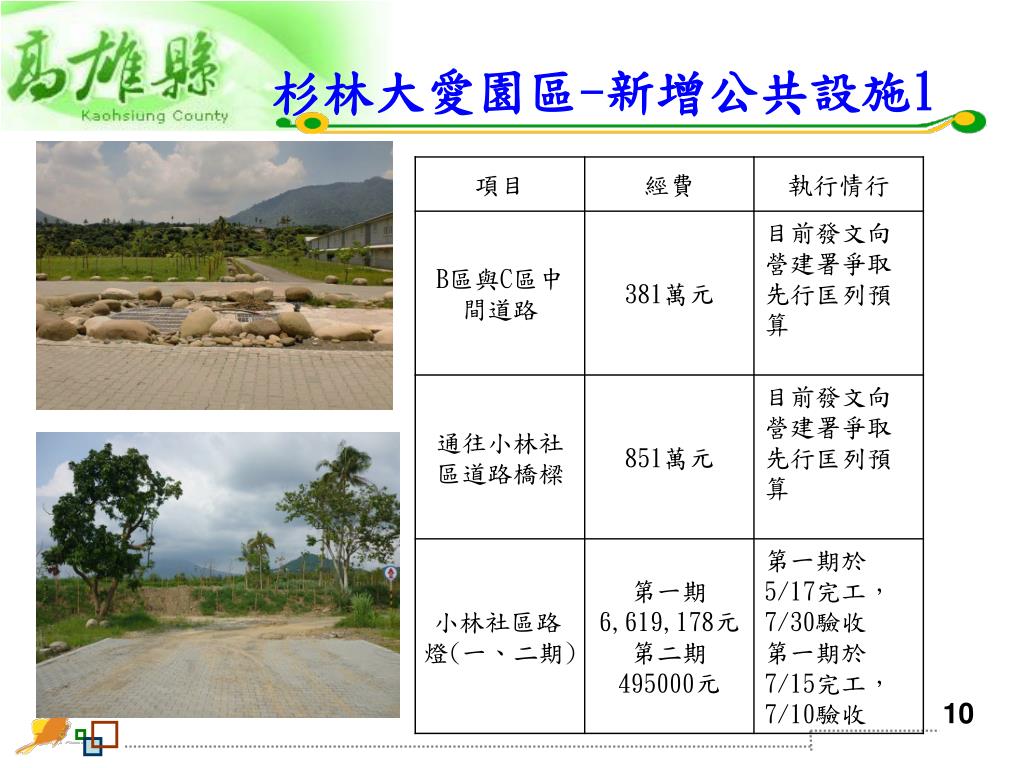

  10. 杉林大愛園區-新增公共設施1

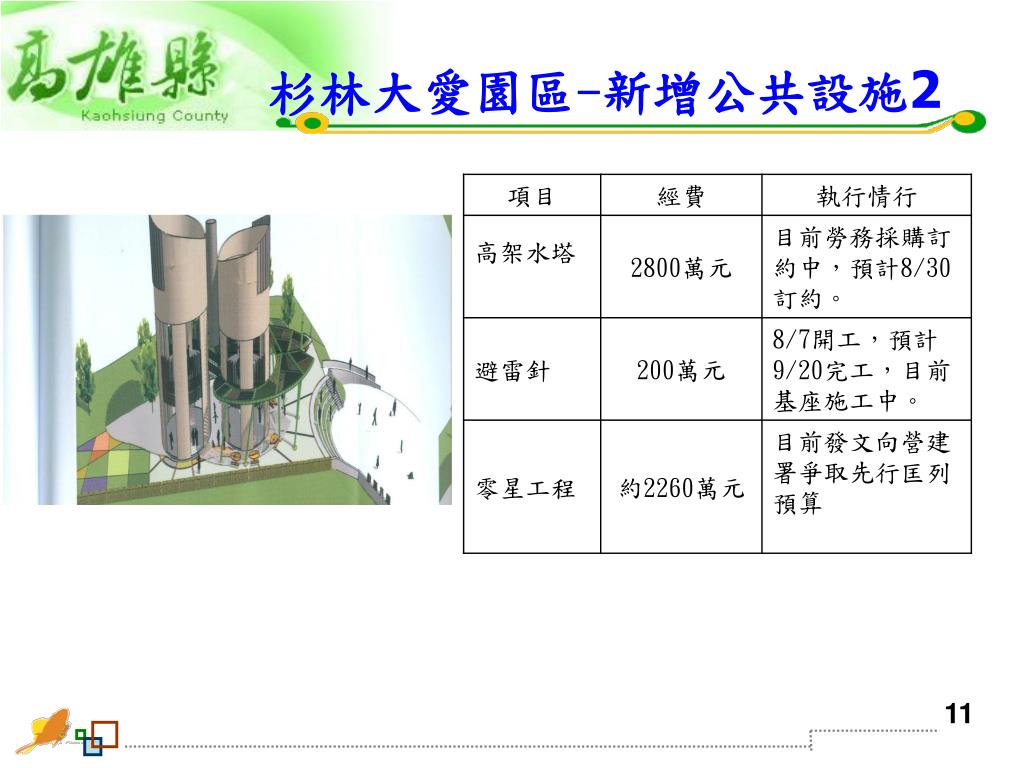

  11. 杉林大愛園區-新增公共設施2

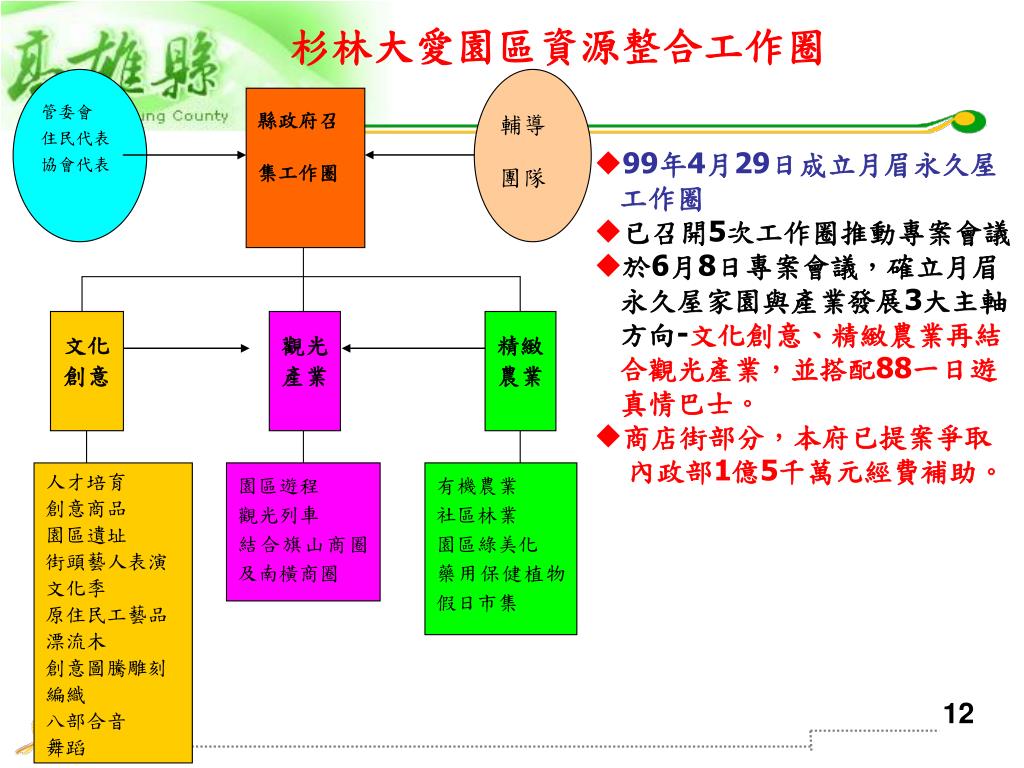

  12. 杉林大愛園區資源整合工作圈 • 99年4月29日成立月眉永久屋 • 工作圈 • 已召開5次工作圈推動專案會議 • 於6月8日專案會議,確立月眉 • 永久屋家園與產業發展3大主軸 • 方向-文化創意、精緻農業再結 • 合觀光產業,並搭配88一日遊 • 真情巴士。 • 商店街部分,本府已提案爭取 • 內政部1億5千萬元經費補助。 12

  13. 626大愛園區幸福市集 農特產品展售 13

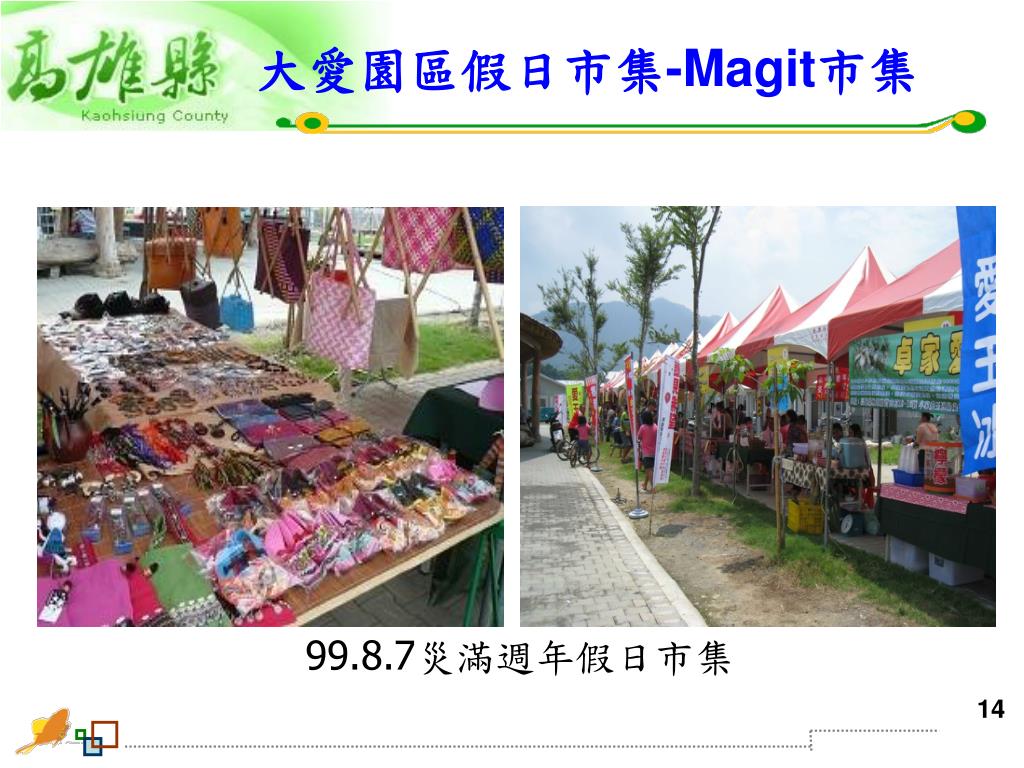

  14. 大愛園區假日市集-Magit市集 99.8.7災滿週年假日市集

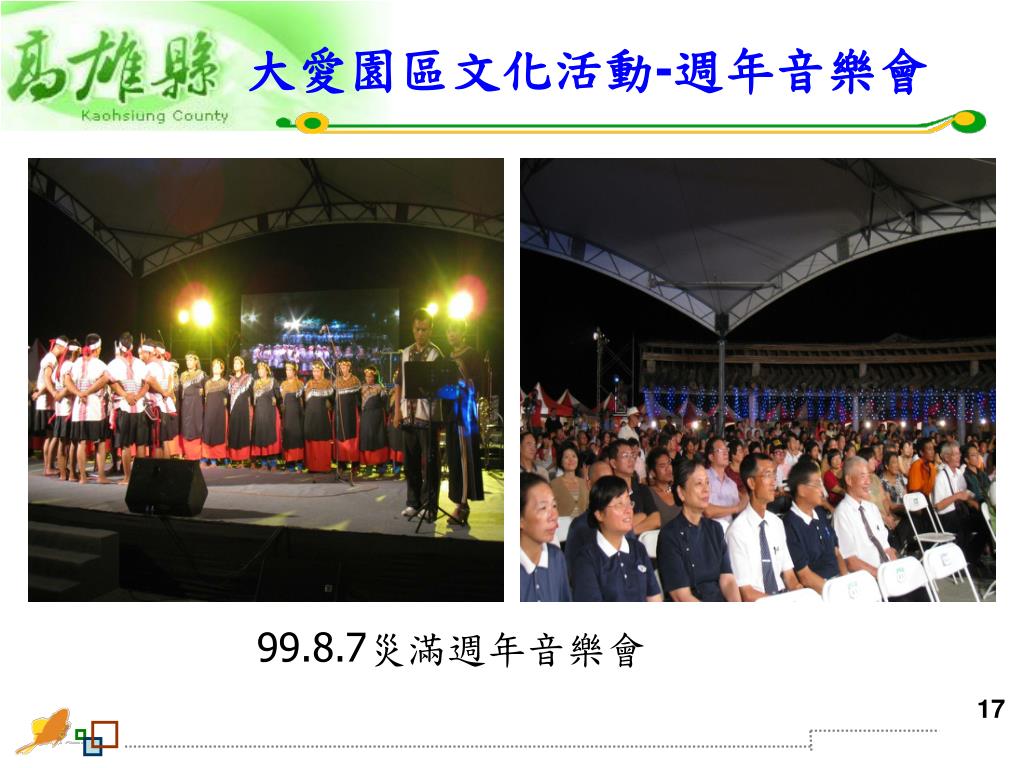

  15. 大愛園區文化活動-週年音樂會 99.8.7災滿週年音樂會

  16. 小林村永久屋審查與興建情形

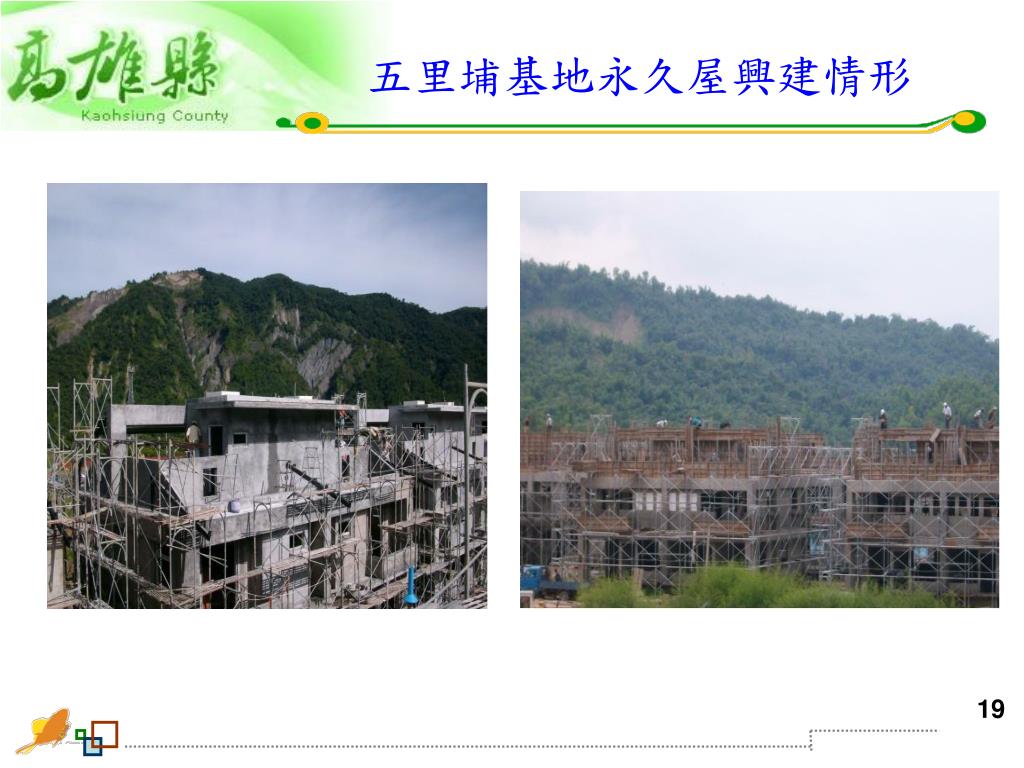

  17. 五里埔基地永久屋興建情形

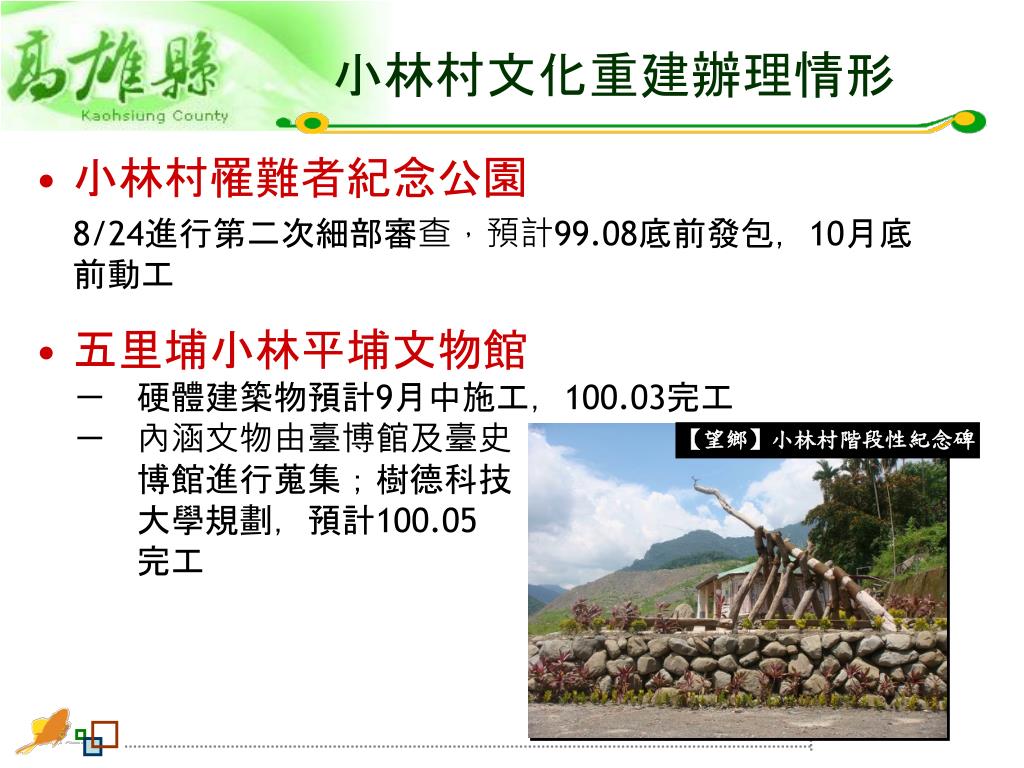

  18. 小林村文化重建辦理情形 小林村罹難者紀念公園 8/24進行第二次細部審查,預計99.08底前發包,10月底前動工 五里埔小林平埔文物館 - 硬體建築物預計9月中施工,100.03完工 - 內涵文物由臺博館及臺史 博館進行蒐集;樹德科技 大學規劃,預計100.05 完工 【望鄉】小林村階段性紀念碑

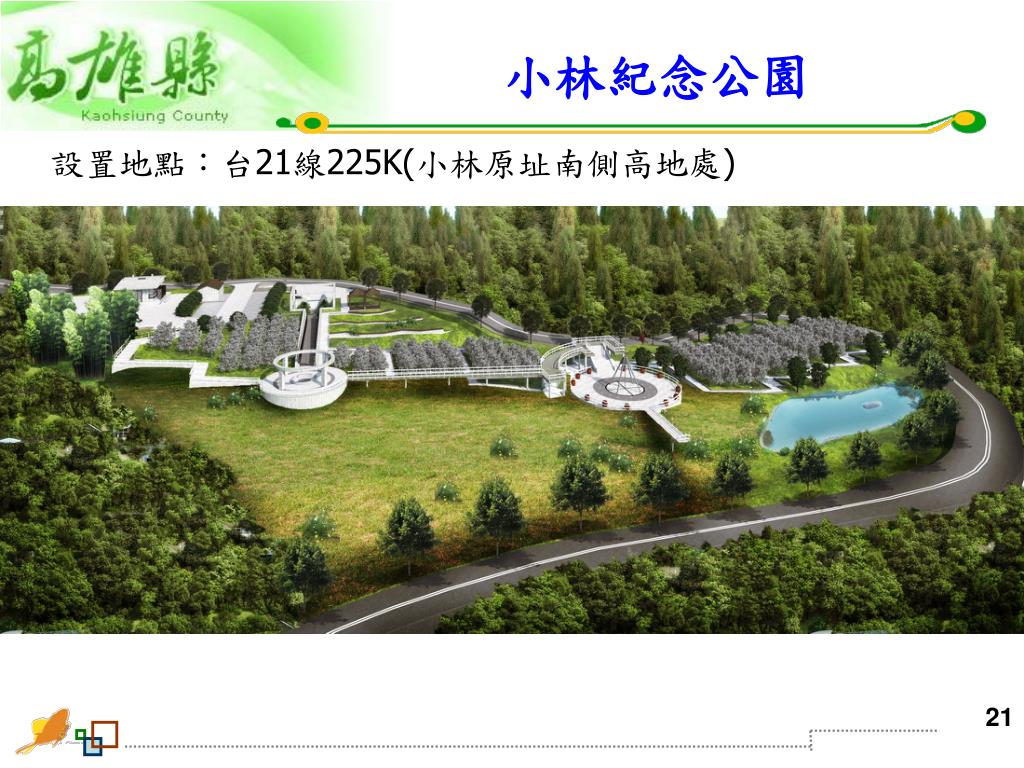

  19. 小林紀念公園 設置地點:台21線225K(小林原址南側高地處)

  20. 小林紀念公園 設計規劃:99年3月11日完成簽約。 細部設計:7月30日及8月24日辦理細設審查,仍有部分待修正,預定99年9月底前完成。 水土保持計畫業經屏東科技大學於8月16日審查,仍有部分待修正,預定99年9月中旬前完成審查。 發包日期:預定99年10月底。 完工日期:預定100年4月底完工。 22

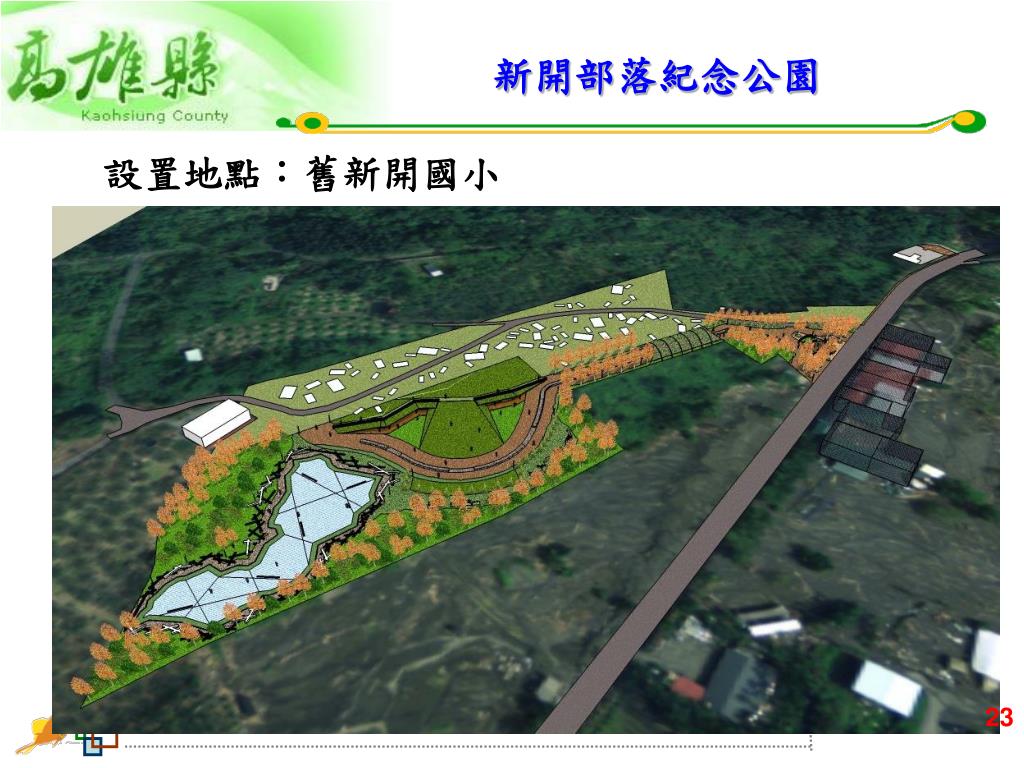

  21. 新開部落紀念公園 設置地點:舊新開國小 23

  22. 新開部落紀念公園 設計規劃:99年3月15日完成簽約。 細部設計:將於9月1日辦理審查,預定99年10月中旬前完成。 水土保持計畫業報請屏東科技大學辦理審查,預定99年9月底前完成審查。 發包日期:預定99年11月底。 完工日期:預定100年5月底完工。 24

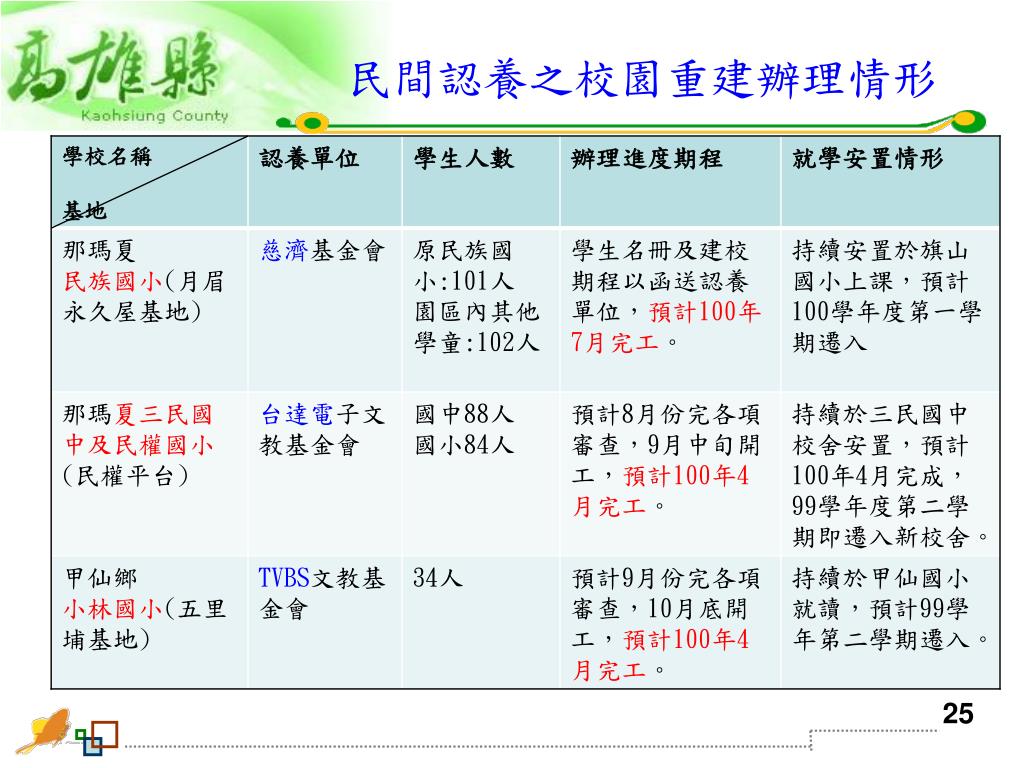

  23. 民間認養之校園重建辦理情形

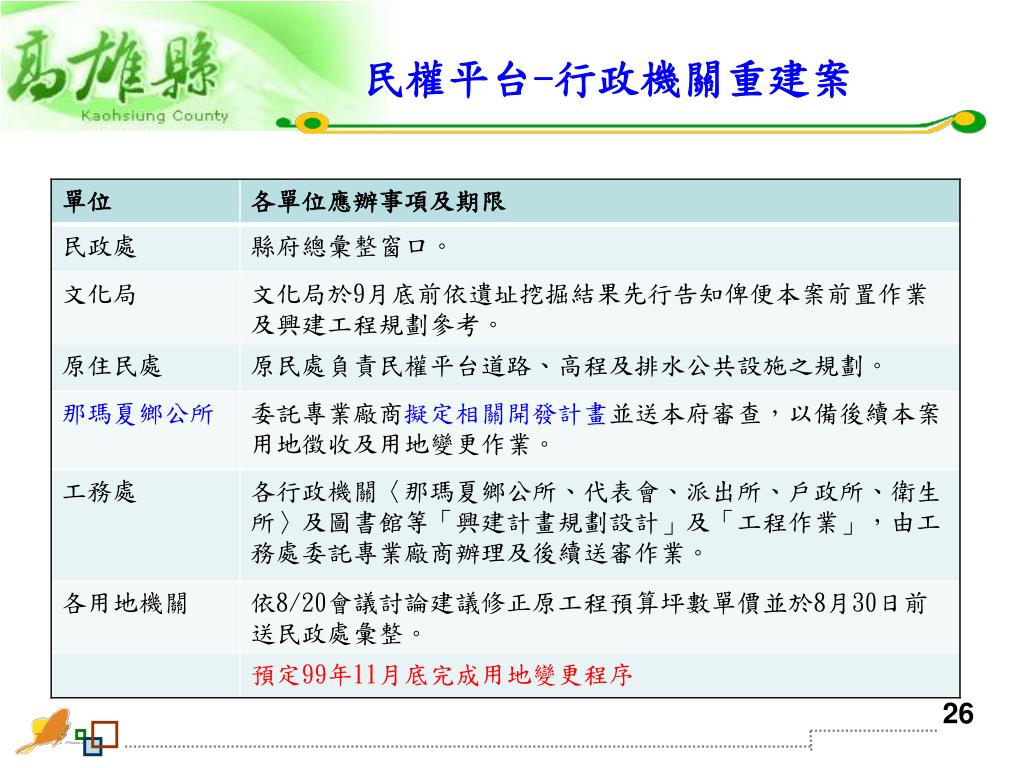

  24. 民權平台-行政機關重建案

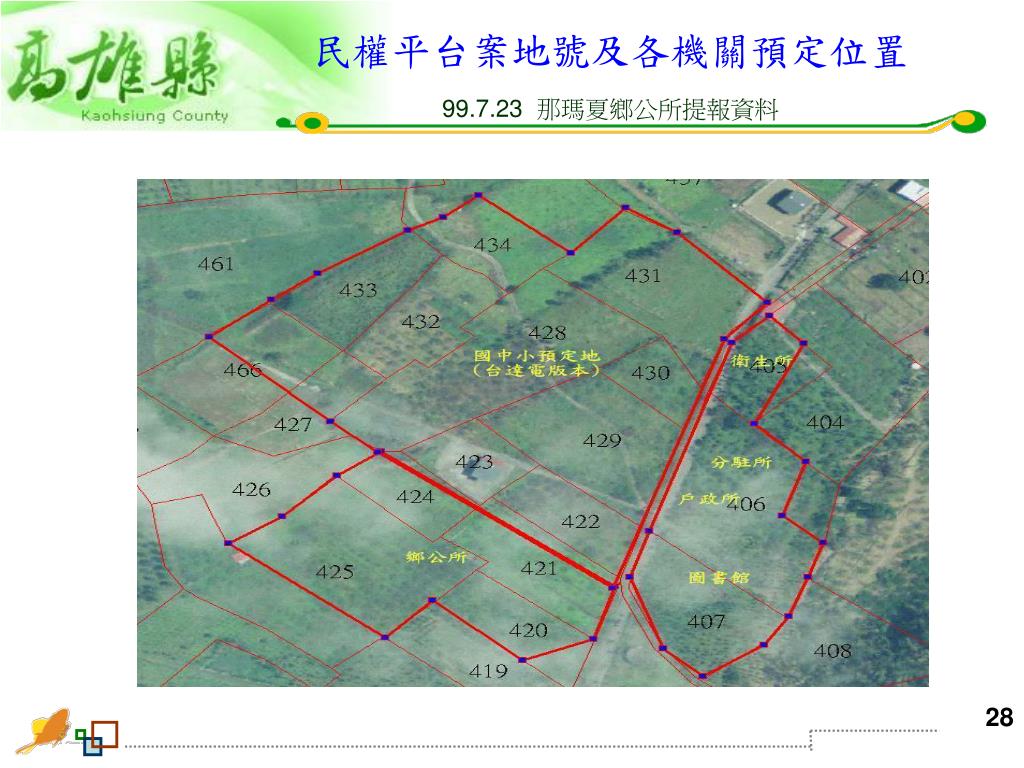

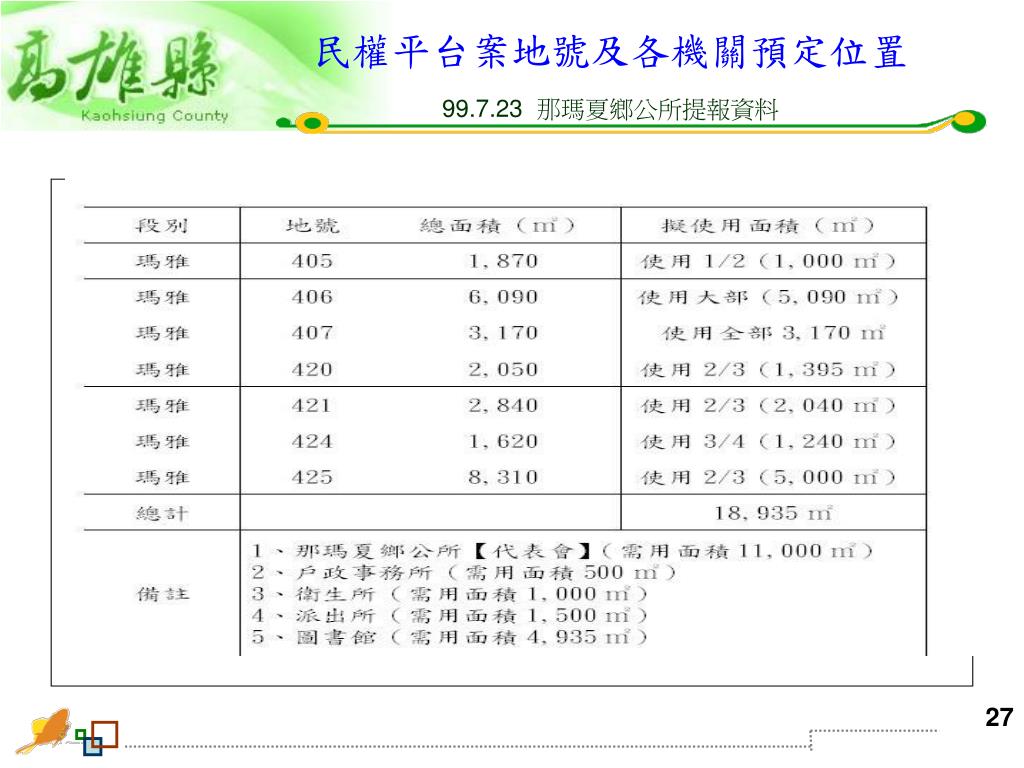

  25. 民權平台案地號及各機關預定位置99.7.23 那瑪夏鄉公所提報資料

  26. 民權平台案地號及各機關預定位置99.7.23 那瑪夏鄉公所提報資料

  27. 基礎建設重建:重大工程建設計畫

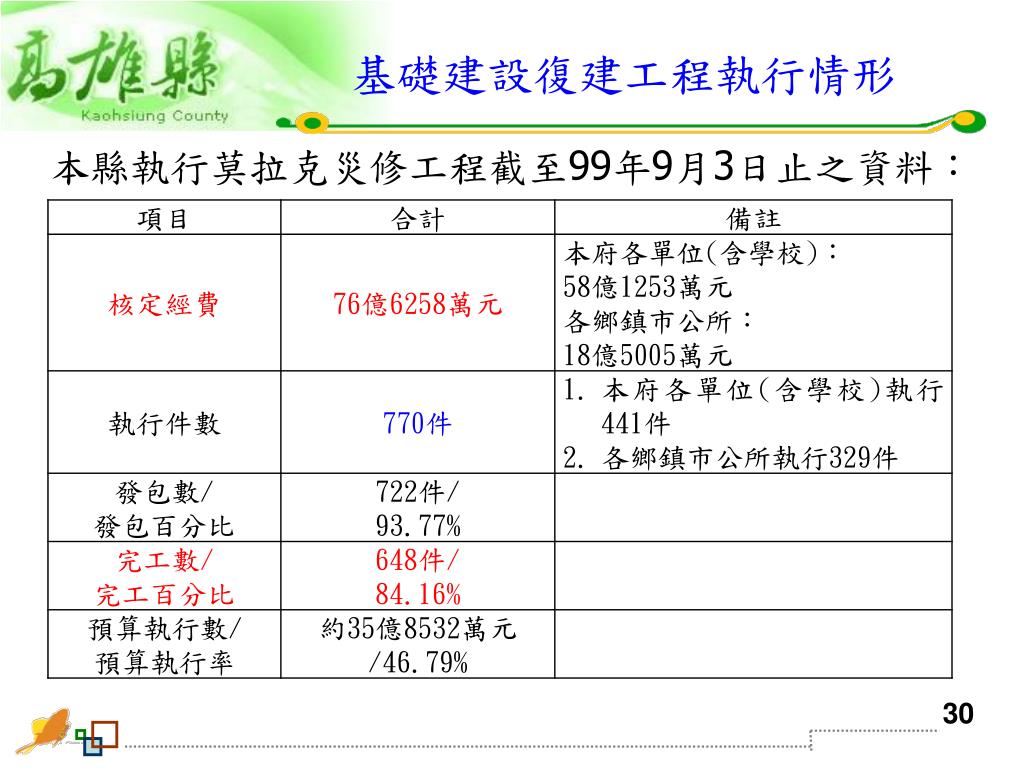

  28. 一、本縣執行莫拉克災修工程截至99年8月27日止之資料如下:一、本縣執行莫拉克災修工程截至99年8月27日止之資料如下: 基礎建設復建工程執行情形 本縣執行莫拉克災修工程截至99年9月3日止之資料:

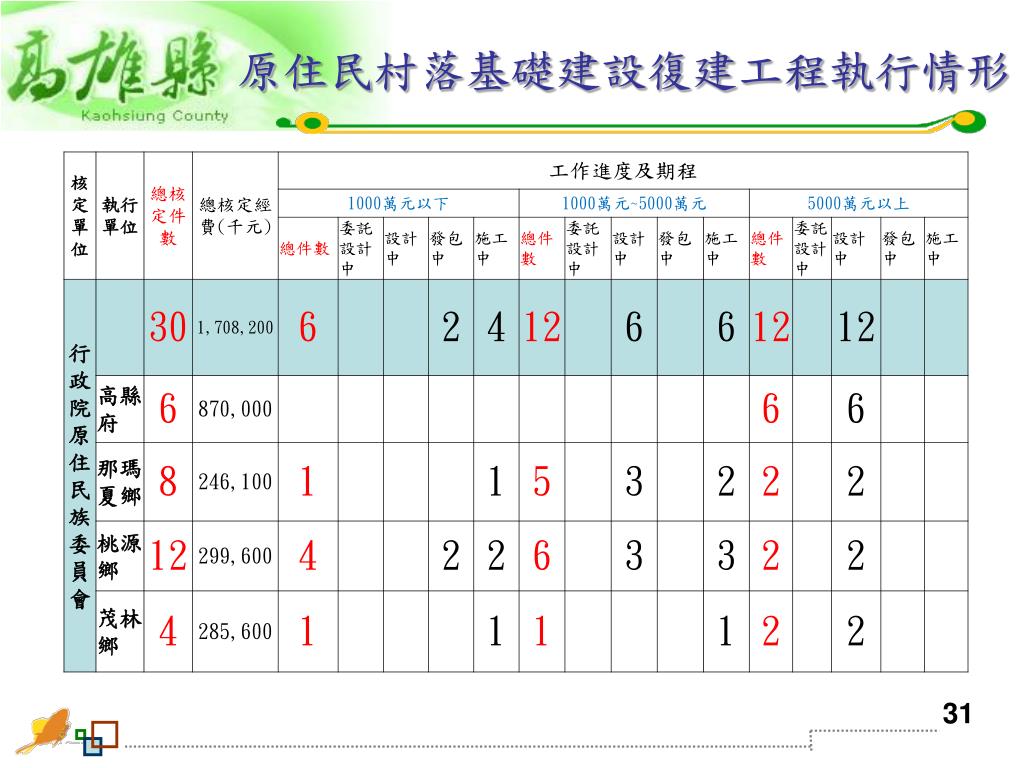

  29. 原住民村落基礎建設復建工程執行情形

  30. 重大道路工程復建計畫

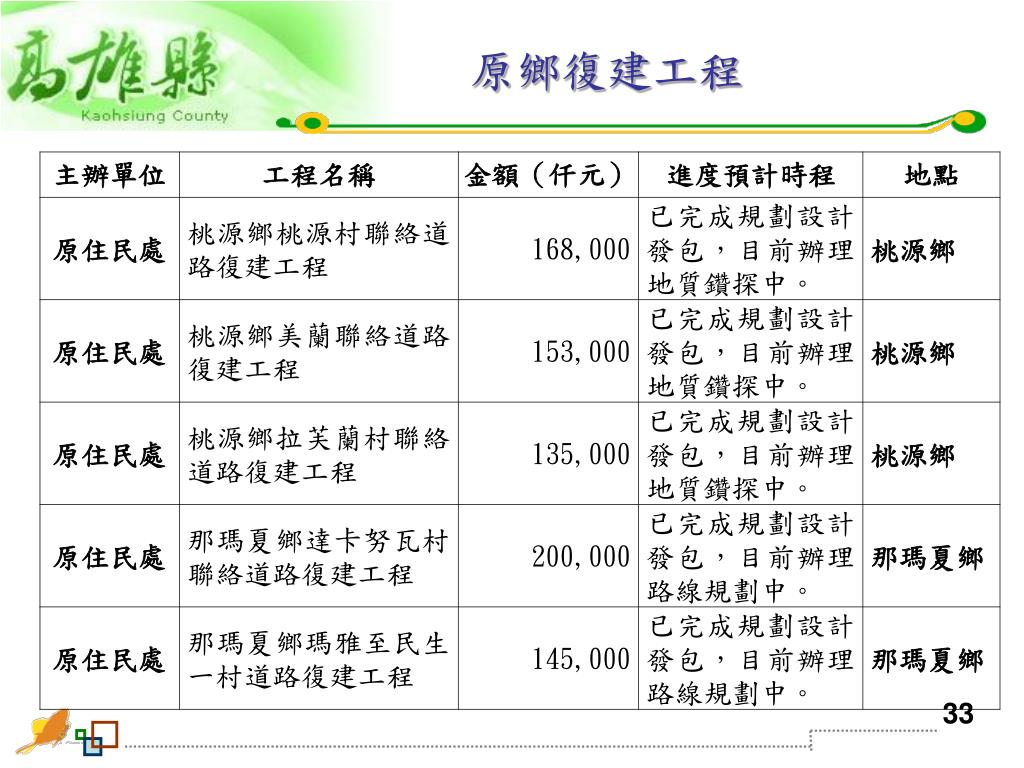

  31. 原鄉復建工程

  32. 簡報結束 在月眉大愛村 在地生根 從心出發 34
