Nivel de detalle de control

Nivel de detalle de control. Duraciones largas vs cortas Desglose Estructurado del trabajo (WBS) Planear a un nivel mayor que el control Controlar a un nivel mayor que la planeación. Actualización del diagrama de barras y curva S.

lilika
Download Presentation

Nivel de detalle de control

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

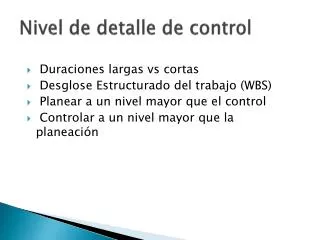

  1. Nivel de detalle de control • Duraciones largas vs cortas • Desglose Estructurado del trabajo (WBS) • Planear a un nivel mayor que el control • Controlar a un nivel mayor que la planeación

  2. Actualización del diagrama de barras y curva S • Representación del avance en los diagramas muestra solo el comportamiento en cuanto al tiempo. • El empalme curva S con diagrama de barras muestra avance de la obra contra el tiempo y el costo acumulado.

  3. Actualización de la red CPM • Dos métodos: • Retained logic (Retención de la lógica ) • Progress override (reescribir avance)

  4. Control de Proyectos Parámetros para medir tiempo y costo: • BCWS (Budget Cost Work Scheduled) - Presupuesto a la fecha según lo planeado. • BCWP o Earned Value (Budget Cost Work Performed) - Valor del trabajo ejecutado. • ACWP (Actual Cost Work Performed). Costo actual del trabajo ejecutado.

  5. Control de Proyectos BCWS (Budget Cost Work Scheduled) - Presupuesto a la fecha según lo planeado. • Representa los costos incurridos según el presupuesto de costo directo y el programa de obra.

  6. Control de Proyectos BCWP o Earned Value (Budget Cost Work Performed) - Valor del trabajo ejecutado • Representa el valor “ganado” del trabajo ejecutado a la fecha. • % completado x presupuesto del trabajo

  7. Control de Proyectos ACWP (Actual Cost Work Performed). Costo actual del trabajo ejecutado. • Costos incurridos a la fecha. • Resultado de la contabilidad de costos.

  8. Control de Proyectos Variaciones e Índices de desempeño: • Schedule Variance (Variaciones del programa): BCWP - BCWS • Schedule Performance Index (Indice de desempeño del programa): BCWP/BCWS

  9. Control de Proyectos • Cost Variance (Variación de Costos) : BCWP- ACWP • Cost Performance Index (Índice de desempeño de costos): BCWP/ACWP

  10. Control de Proyectos

  11. Control de Proyectos Pronósticos 1.- Asumir que el trabajo que se realizará de aquí en adelante prevalecerá de acuerdo a lo planeado. FAC = ACWP + (BAC - BCWP) donde: FAC = Forecast at completion (Pronóstico al terminar) BAC = Current Budget at completion (Presupuesto corriente al terminar)

  12. Control de Proyectos 2.- Asumir que el índice de desempeño a la fecha continuará el resto del proyecto: FAC = BAC / CPI 3.- Realizar ETC (Estimate to complete) estimado para completar: FAC = ACWP + ETC

  13. Control de Proyectos Ejemplo Un trabajo de excavación se programó para ejecutarse en dos días y se ha completado un día de trabajo. De acuerdo al programa original debería llevarse el 50% de avance, pero solo se ha realizado el 30%. El presupuesto original el $5,344 y los gastos incurridos a la fecha son $2,800

  14. Control de Proyectos • Presupuesto Original $5,344 • BCWS = 0.50 * 5,344 = $2,672 • BCWP = 0.30 * 5,344 = $1,603.2 • ACWP = $2,800

  15. Control de Proyectos Variaciones e Índices • SV = BCWP - BCWS = $ - 1,068.80 • SPI = BCWP/BCWS = 0.60 • CV = BCWP - ACWP = $ -1196.80 • CPI = BCWP/ACWP = 0.573

  16. Control de Proyectos Pronósticos: • FAC = ACWP + (BAC - BCWP) = 2800 + (5344 - 1603) = 6541 • FAC = BAC / CPI = 5344 / 0.573 = 9333.33 • FAC = ACWP + ETC = 2800 + 3340 = $6140
